復合型塑膠跑道施工方案
復合型塑膠跑道施工方案
一、鋪裝前準備工作
1、按照施工環境設置圍檔或防護安全裝置,標示臨時交通路線。
2、組織全體鋪裝人員認真熟悉圖紙了解設計意圖,解決運動場中技術難點,掌握要點,明確責任。
3、提前收錄天氣預報資料,掌握整個施工期間當?shù)刂卸唐跉庀笮畔ⅲ皶r(shí)調整施工安排,確保施工質量,減少進度受氣候溫度空氣濕度的影響。
4、將所需材料(包括膠水、環保顆粒、EPDM彩色顆粒、聚氨酯噴面膠(甲、乙組)、分散性輔助劑)及機具全部有序擺放于施工地點。
5、檢查電路的安全性和度量衡工具的準確性。
6、實測場地面積、尺寸是否與所提供圖紙一致,有出入處與現場施工管理人員進行復核,計算材料的配合使用。

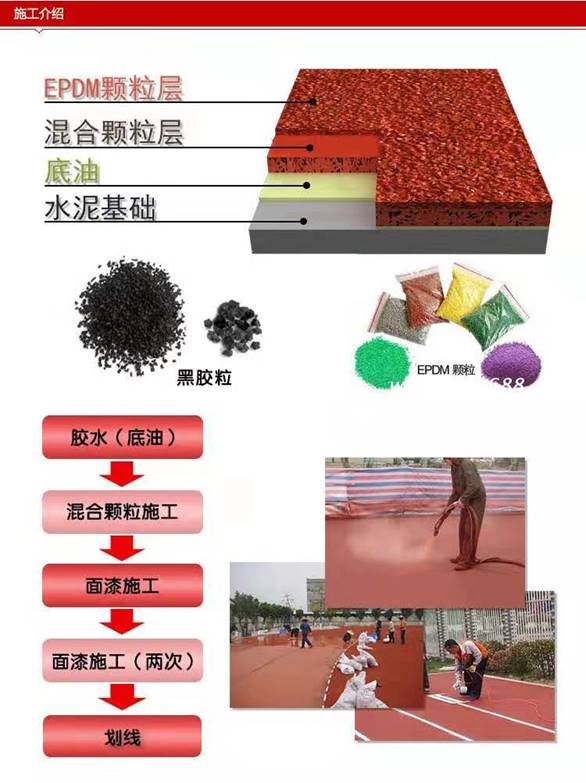

二、正式鋪裝工作
1、滾涂膠水
①、除塵清潔:在滾涂之前,將跑道基面打掃清洗干凈,認真檢查是否有土建工程滴漏的水泥沙漿及油污。
②、試鋪:在田徑場做3個1*1m的試鋪,目的一是檢查原材料的質量,二是根據施工現場的具體情況如溫度空氣溫度及其它因素確定材料最佳配比及掌握固化時間。
2、環保顆粒層攤鋪
經檢查確認試鋪達到要求,即開始大面積攤鋪,本層厚度8mm,其程序如下:
a、按照比例攪環保顆粒與膠水,要求攪拌均勻、充分;
b、將攪拌好后的材料運到攤鋪位置,根據用量進行倒料;
c、根據設計要求施工人員用攤鋪機或者手動進行攤鋪;
攤鋪時應注意隨時檢測厚度,只允許正差而不允許負差,攤鋪完畢后仔細檢查;一是否有起鼓,離層及疏松現象,如有此類現象,應及時分析原因并做徹底處理。
3、環保顆粒層封閉
全場用紅(綠)膠粉對環保顆粒層掃一遍,封閉環保顆粒之間縫隙,將預聚體(甲組)與色漿(乙組)按1:5比例進行一次刮涂,12-24小時干固后,檢查其平整度,對不平處進行膠液找平。
4、面層噴涂
噴涂面膠為雙組份聚氨酯,預聚體(甲組)與色漿(乙組)比例為1:2。將噴涂面膠與EPDM彩色顆粒粒攪拌均勻后,用專業噴涂機在底層面上正反雙向各噴涂一層1-2mm厚EPDM顆粒面層,經過24小時保養后即可劃線。
鋪裝時緊急情況的處理:塑膠跑道施工過程中,往往會遇到許多緊急情況,大致情況有:下雨、刮風、停電等。緊急情況的處理方法有:
a、下雨:如果塑膠跑道鋪裝施工過程中突然發生下雨緊急情況,則立即停止配料,用預先準備好的塑料薄膜蓋好電機、攪拌器以及物料桶等,如攪拌器中有已攪拌好的膠漿應立即將膠漿倒入料斗車中,當垃圾處理掉。
b、刮風:如果鋪裝施工過程中出現刮大風緊急情況,立即停止配料、攤鋪工序,如發現有雜物刮至膠漿中或液面上應不斷將雜物清除掉。
c、停電:如果配料過程中發現停電現象,如能及修復電路的應立即修復,如不能及時修復的,立即停止配料,同時通知攤鋪工序做好停工準備,如果攪拌器中有物料應當垃圾處理掉。
5、標志線的測畫
(1)、膠面鋪裝完成后,全場做清潔衛生工作,完成后即可開始劃線,步驟如下:
a、首先用經緯儀復校七個基本樁點,并對誤差做調校確定后,按照國際田聯的標準進行測量,畫出各種標志線以此為基準,用鋼尺把分道線分好,用鐵釘定點,再用具有一定韌性的魚絲線將直線各點按縱模相連。
b、將線槽基準線與定位線對齊,將線漆調好后,即可開始噴分道線。注意噴線時務必確保線寬的誤差嚴格控制在規則允許的最低限。
c、將各項目的起點、跨欄欄距、搶道線、接力區、終點線等列表,并根據不同項目標志線顏色不同,做成不同顏色小標志,用透明膠固定于大頭針部,用經緯儀標定于各自的位置上,所有標志物標志完,檢查無遺漏。用鋼尺采用放射線丈法再次檢查確認,根據不同項目用同顏色噴涂上述各點位線。
(2)、標志線噴劃注意事項:
a、噴線前場地清潔要徹底,浮粒回收要干凈,杜絕因隔離出現瑕疵現象。有風時不能噴線,防止因風影響出現虛邊。
b、劃線后需復核,角度部分用放射線長度進行校核,直線部分用鑒定過的鋼尺(包括尺長校正、溫度校正)進行復核,確認符合,方可按國際田聯規定的彩色標志噴漆。
13mm復合型塑膠跑道施工步驟:
第一步、檢查基礎的平整度、地面強度、含水量、清洗或者打掃場地。
第二步、用膠水兌分散性輔助劑進行滾涂,邊滾邊做環保顆粒,膠水和環保顆粒按1︰8(6.5kg/㎡環保顆粒)配比,根據施工場地大小用鐵鏜或機器進行壓實。滾涂底膠根據當天施工面積滾涂,嚴禁一次性全場地滾涂。
第三步、施工接縫必須拉線制模,第二天施工時必須用壓條壓直切割再接縫。
第四步、環保顆粒底彈性層做完后面層掃膠粉,(一包膠粉25kg,掃40㎡左右)。
第五步、用1:5PU摻適量膠粉(膠粉用量按材料的15%-20%)加適量分散性輔助劑,進行刮涂。
第六步、檢查場地積水情況并按要求修補。
第七步、(1︰2)噴面膠︰(1-3mm)彩色EPDM顆粒=1.1︰1進行配比,根據現場情況加適量溶劑。
第八步、場地定位、劃線。

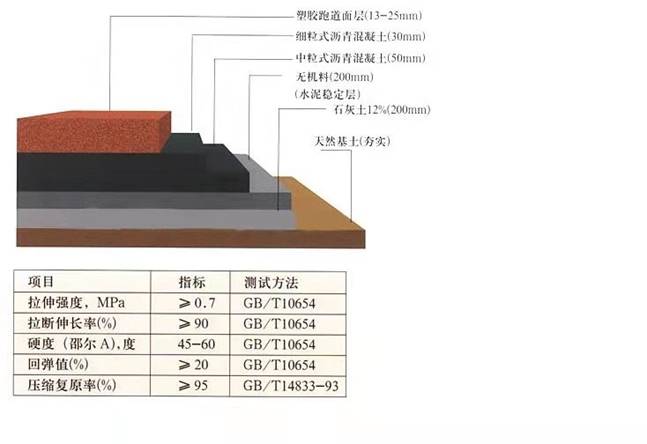

產品參數說明:
